玄関横の物入小屋

前ページ「DIY・・何でも作っちゃえ!!」に戻る

56(平成29年3月19日)外部センサー照明交換

54(平成25年8月31日)前板設置

55(平成25年8月31日)完成

52(平成25年8月31日)一枚目設置(ビス留)

53(平成25年8月31日)底設置

50(平成25年8月29日)竹製樋腐ってしまった現状

51(平成25年8月29日)木製樋部品作成

48(平成20年5月)完成写真

49(平成21年3月11日)玄関接続部を手直し

47-3(平成20年2月18日)道具の整理

44-2(平成20年2月19日)竹製の樋

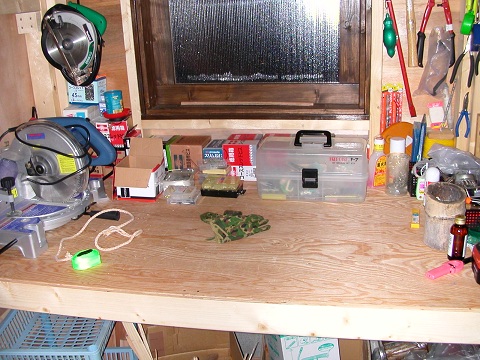

47-1(平成20年2月18日)道具の整理

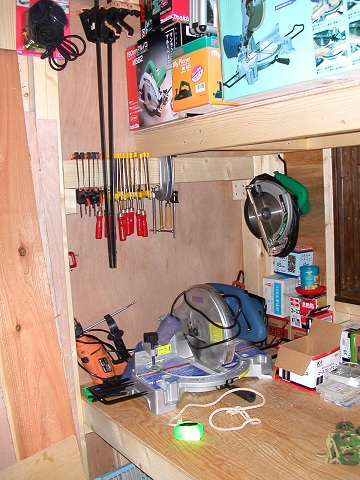

47-2(平成20年2月18日)道具の整理

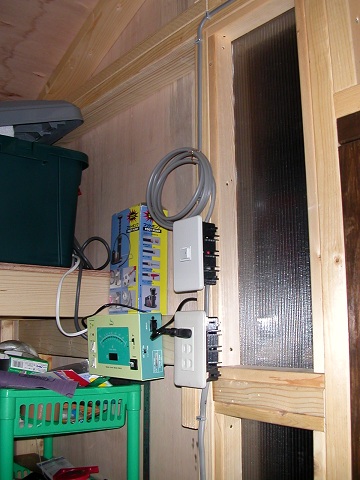

45-2(平成20年2月16日)天井照明用配線&スイッチ

46(平成20年2月17日)センサー屋外照明。バッテリーに接続

◎(平成20年2月14日)風力発電&太陽光発電

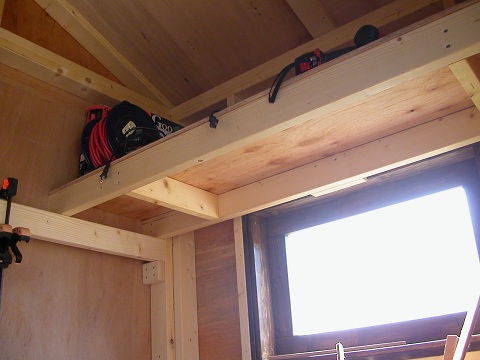

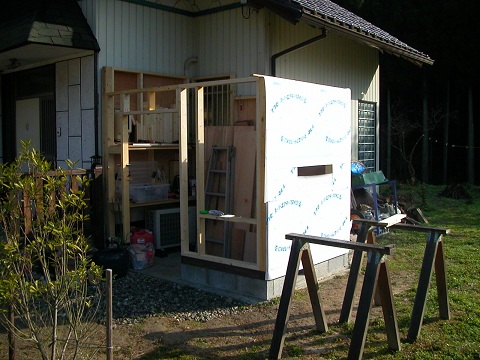

45-1(平成20年2月16日)天井照明

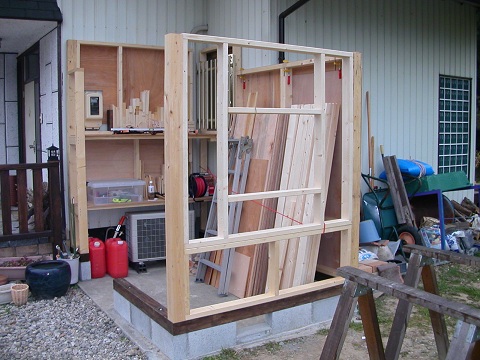

43-2(平成20年2月6日)南面下部棚

40-7(平成20年2月8&10日)屋根トップ

43(平成20年2月5日)南面上部棚

44(平成20年2月5日)竹による樋作成開始

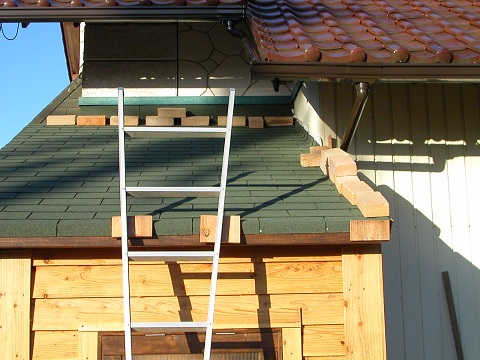

40-6(平成20年2月1日)屋根ケラバ及びトップ

41-5(平成20年2月2日)ドアストッパー

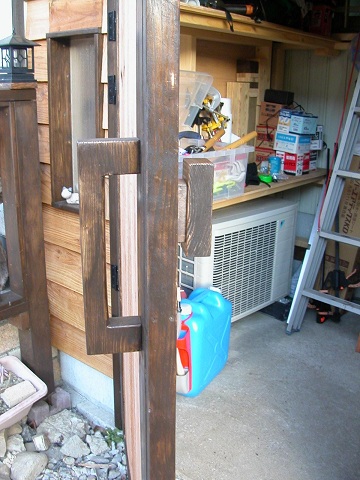

41-4(平成20年1月31日)取っ手作成

42(平成20年1月31日)コンセント設置

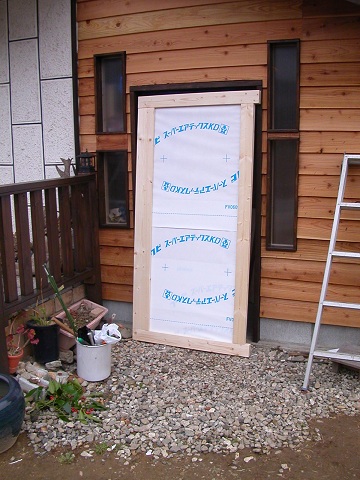

41-2(平成20年1月22日)両面に枠

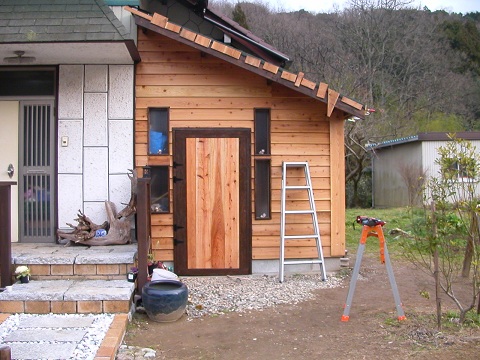

41-3(平成20年1月30日)杉板を縦張&取付

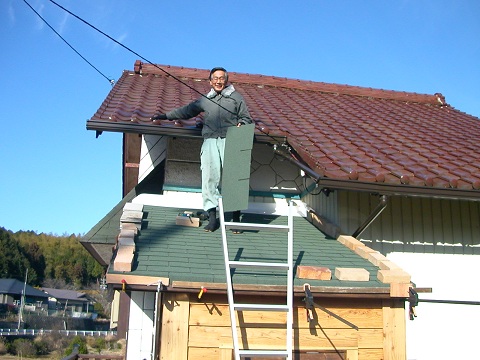

40-5(平成20年1月18日)屋根工事

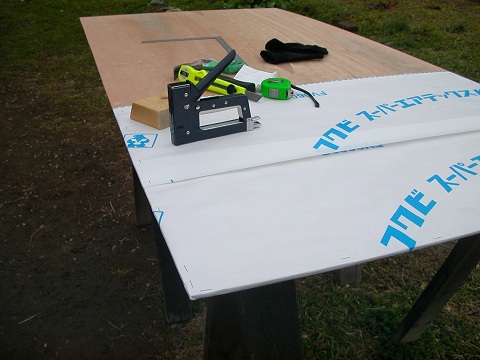

41-1(平成20年1月22日)
ドアの作成開始。ベニア下地に防水シートを貼る

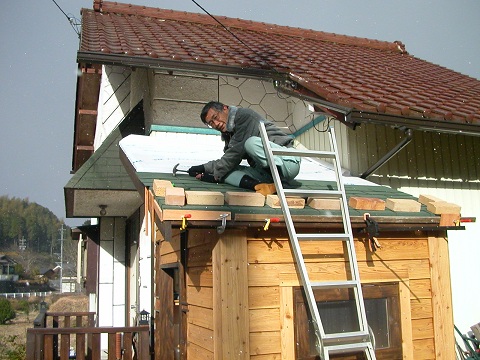

40-3(平成20年1月17日)屋根工事。雪の中の突貫工事

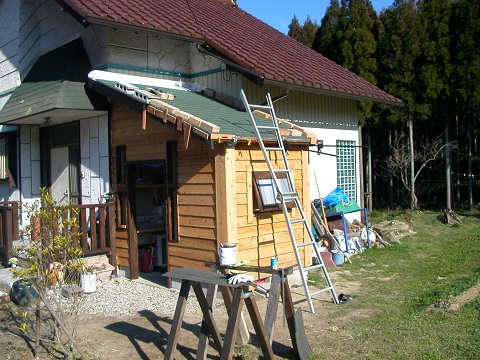

40-4(平成20年1月18日)屋根工事

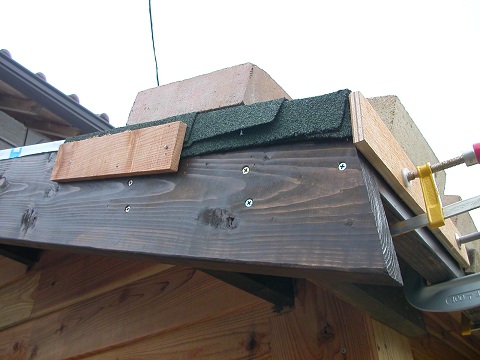

40-1(平成20年1月16日)井上さんの協力で屋根工事スタート

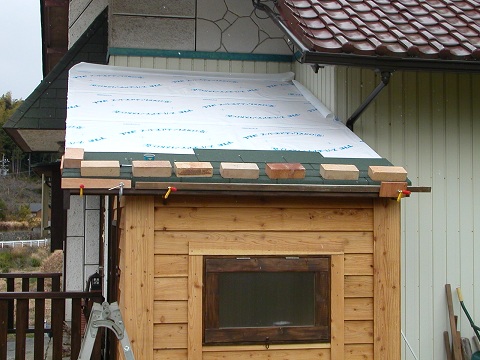

40-2(平成20年1月16日)屋根工事

39-3(平成20年1月15日)内枠

39-4(平成20年1月15日)窓の完成外観

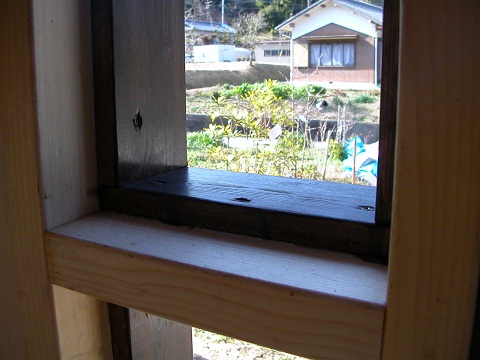

39-1(平成20年1月13日)ドア横はめころし窓の外枠

39-2(平成20年1月14日)アクリル板を張る

38-4(平成20年1月11日)開けた状態

38-5(平成20年1月11日)当たり板設置と内側から

38-2(平成20年1月9日)接合用コースレッド穴

38-3(平成20年1月10日)窓完成

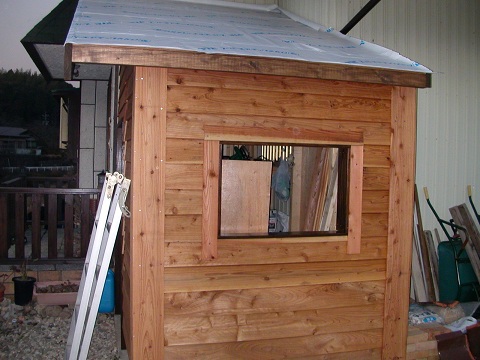

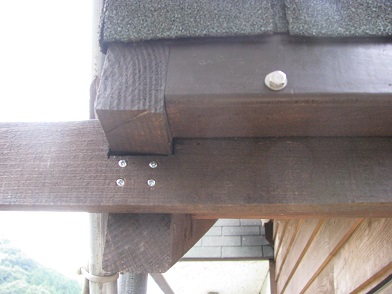

37(平成20年1月5日)南鼻隠

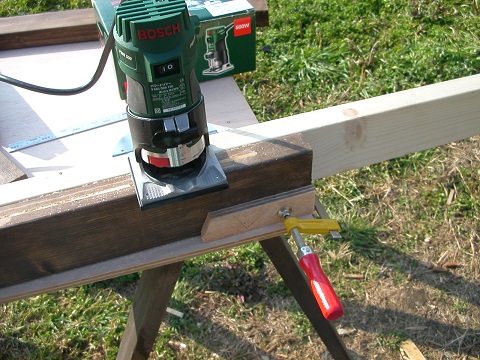

38-1(平成20年1月9日)トリマーで窓の溝切り

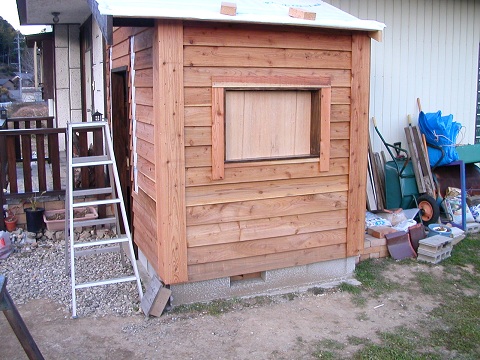

35(平成20年1月4日)窓枠

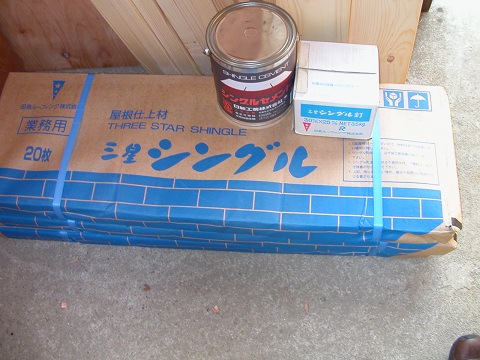

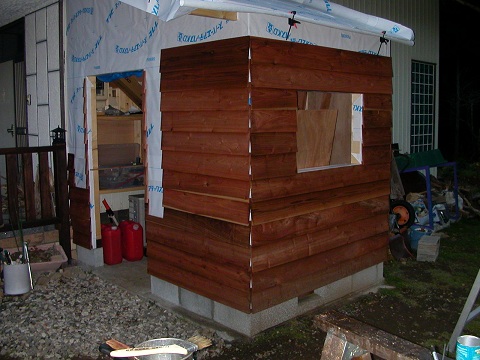

36(平成20年1月5日)屋根材購入。
シングル3,980円×3・シングル釘3,480円・シングルセメント2,480円

33-2(平成19年12月30日)コーナ板貼

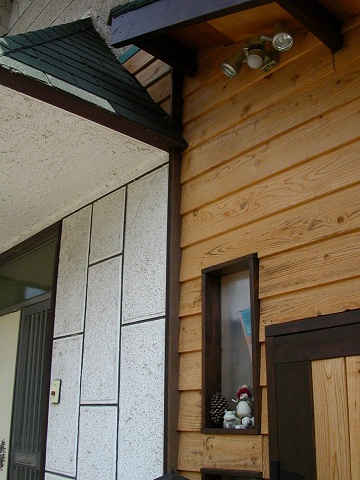

34(平成19年12月31日)ドア枠&破風板。子供3人手伝う

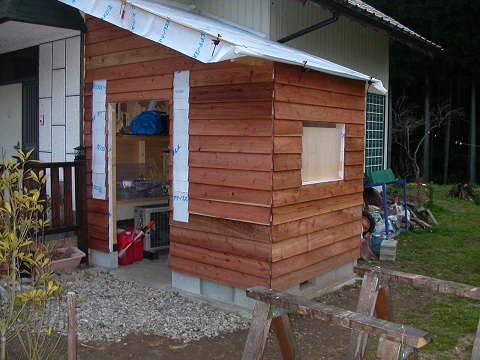

32(平成19年12月25日)杉板外壁貼

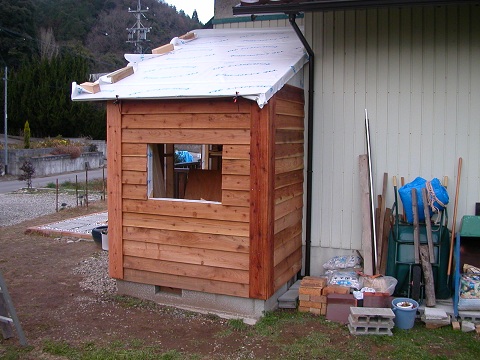

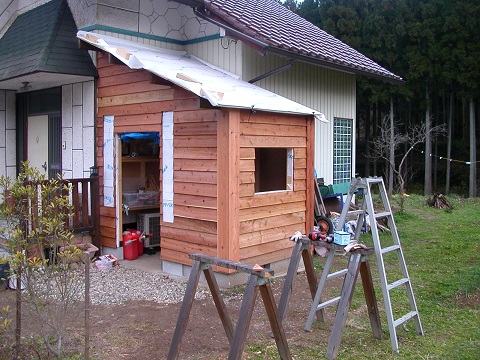

33-1(平成19年12月30日)コーナ板貼

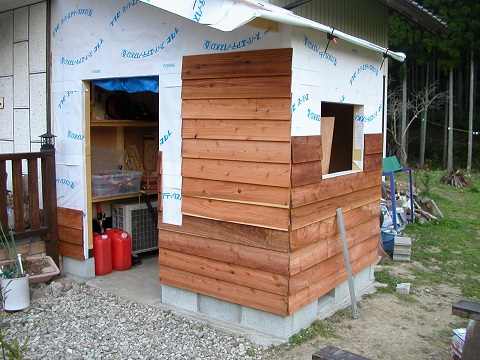

30(平成19年12月21日)杉板外壁貼

31(平成19年12月23日)杉板外壁貼

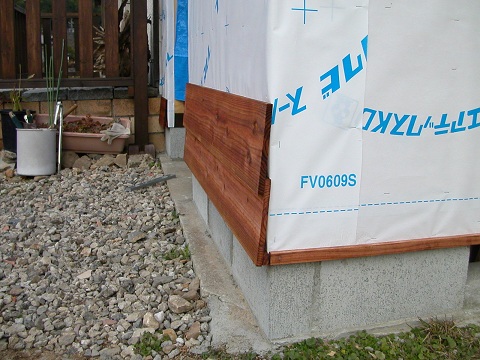

28(平成19年12月19日)杉板外壁貼開始

29(平成19年12月20日)杉板外壁貼

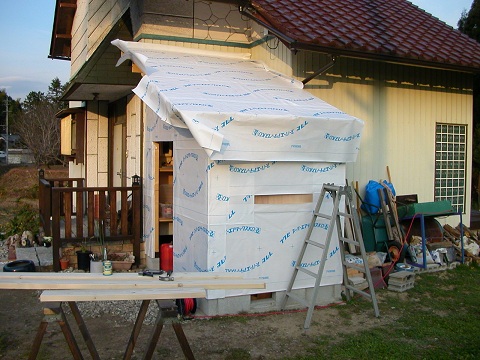

27(平成19年12月17日)野地板の防水シート貼

ふろく(平成19年12月17日)屋根工事には「地下足袋」は必需品

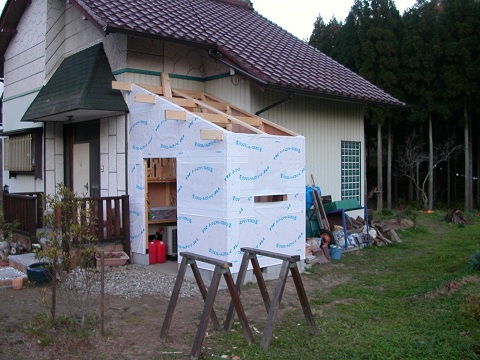

25-2(平成19年12月15日)西壁防水シート貼
壁下地完成。次は屋根だ

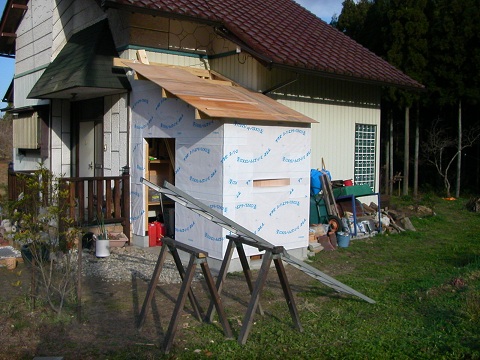

26(平成19年12月13-16日)
屋根野地板貼、あと少し

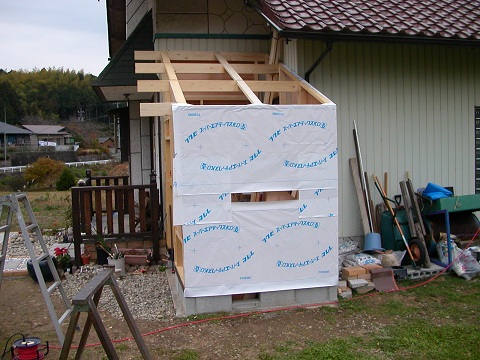

24-2(平成19年12月12日)中垂木

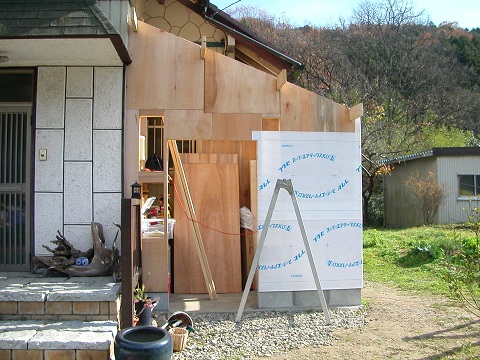

25-1(平成19年12月13-15日)西壁合板終了

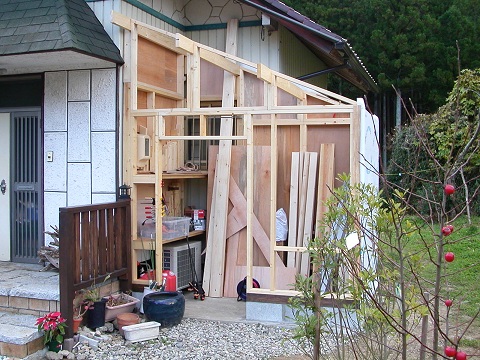

23(平成19年12月9日)北壁&小屋梁工事完了

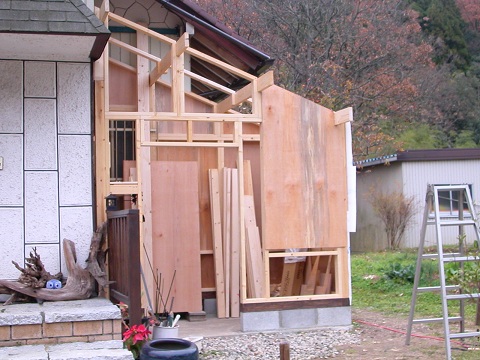

24-1(平成19年12月12日)南化粧小屋梁&西壁合板貼開始

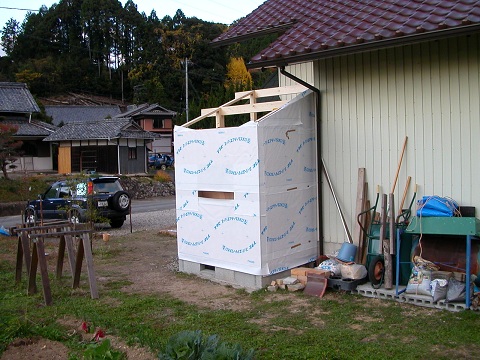

21-2(平成19年12月5日)妻行壁工事続行。東壁上部防水シート貼

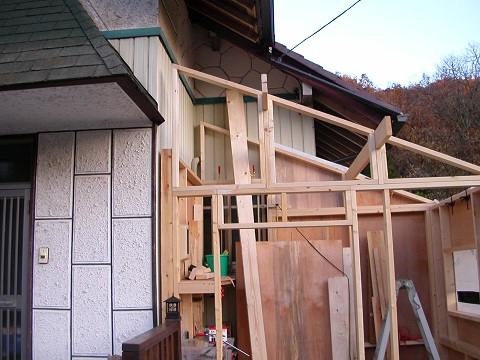

22(平成19年12月6日)妻行壁工事続行

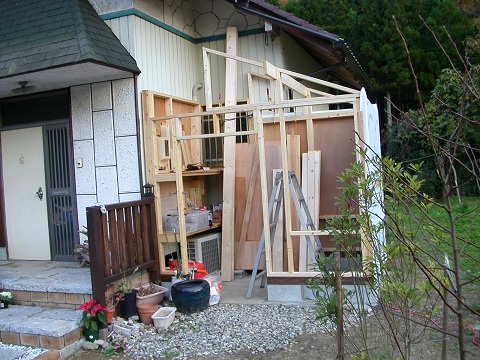

20(平成19年12月4日)妻行壁工事続行。小屋梁も設置

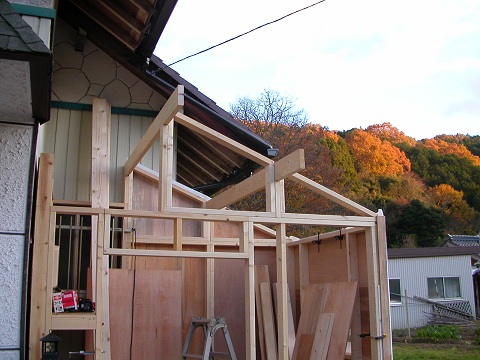

21-1(平成19年12月5日)妻行壁工事続行。2本目の小屋梁も設置

18(平成19年11月30日)南壁の防水シート&ドア上枠

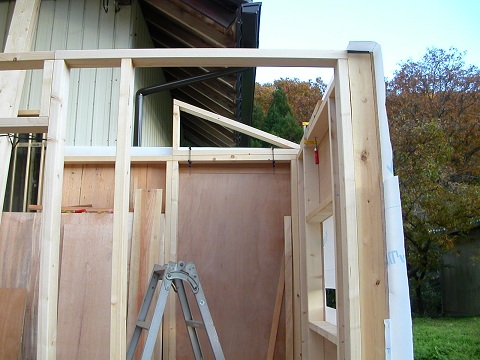

19(平成19年12月1日)いよいよ妻行壁工事。4寸勾配にした

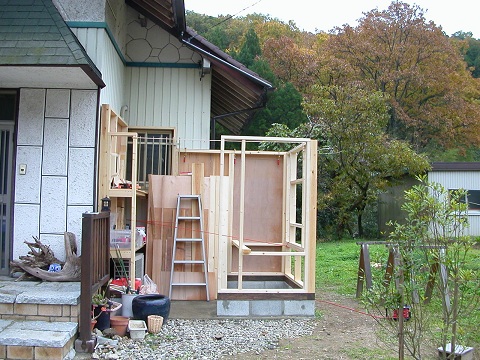

16(平成19年11月28日)西壁枠

17(平成19年11月29日)南壁の構造合板貼

14-2(平成19年11月23日)南壁下面

15(平成19年11月27日)南壁枠上面(窓部)

13-2(平成19年11月21日)東壁面に防水シート貼り後設置

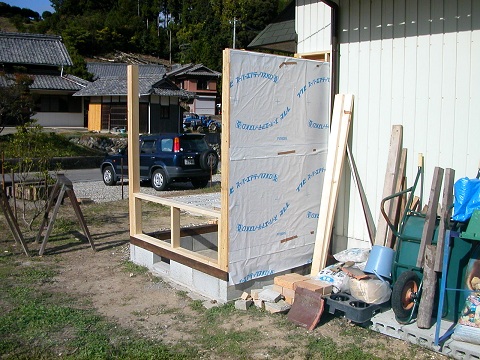

14-1(平成19年11月23日)東壁面作成。防水シートを張った

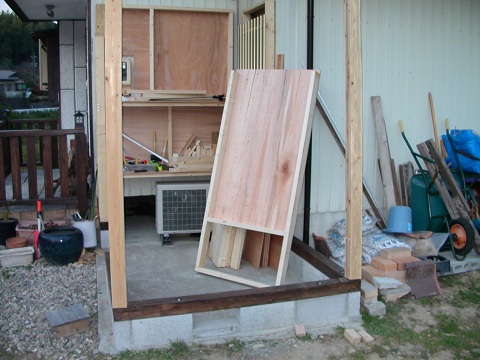

12(平成19年11月20日)東壁面作成開始
この面は防水シートを張ってから設置する

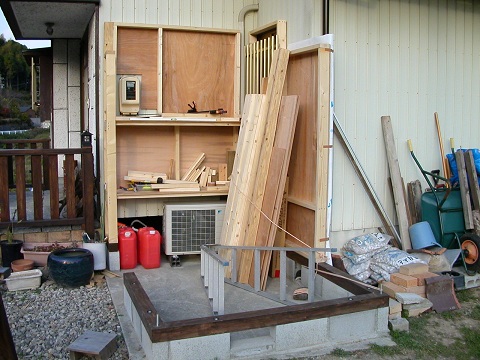

13-1(平成19年11月21日)東壁面

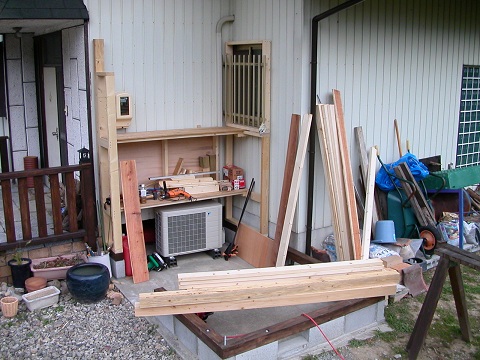

10(平成19年11月18日)上の棚&窓枠部
面格子の中に入れるのが大変だ

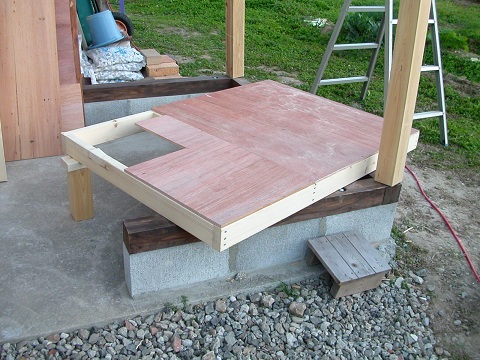

11(平成19年11月19日)メーターのある壁面作成。今日は
構造合板980円12枚、2×4を289円12本、タッカー&防水シート買った

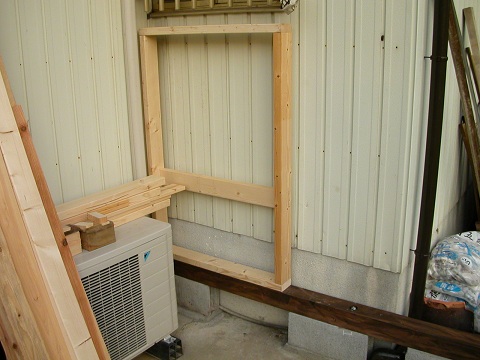

8-2(平成19年11月15日)壁作成開始

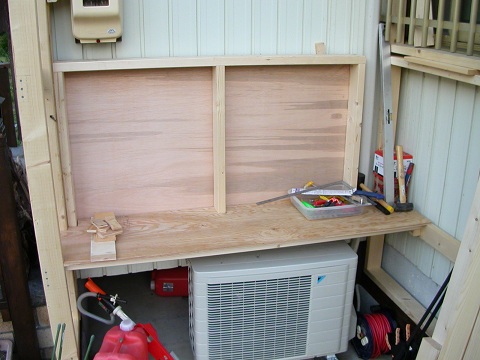

9(平成19年11月17日)北メーター下壁&下棚

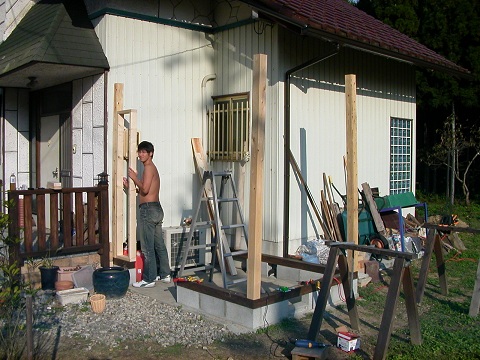

7-3(平成19年11月15日)建前

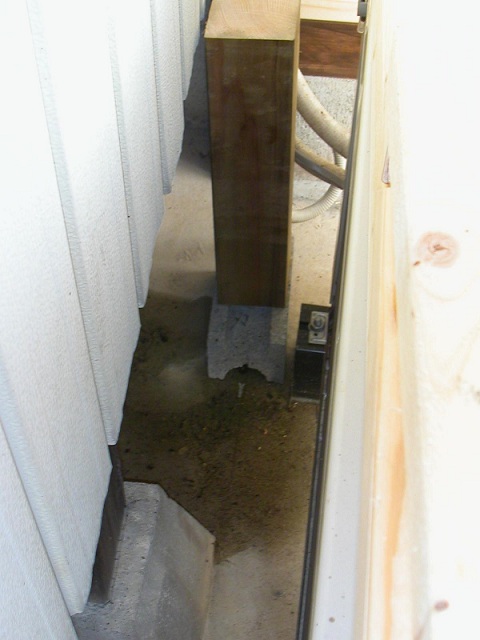

8-1(平成19年11月15日)北東柱独立基礎作成

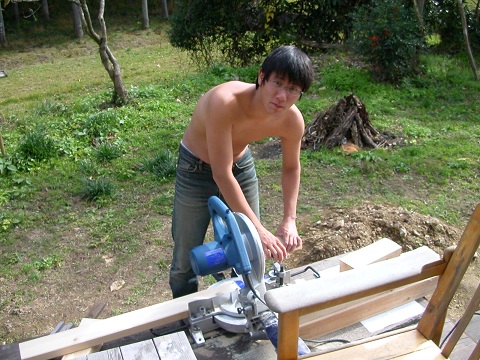

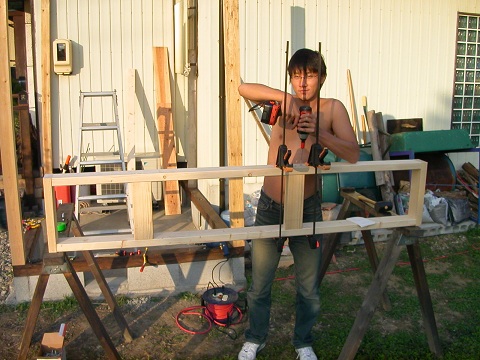

7-1(平成19年11月14日)壁作成。健雄が卓上切断機で頑張る

7-2(平成19年11月14日)壁作成

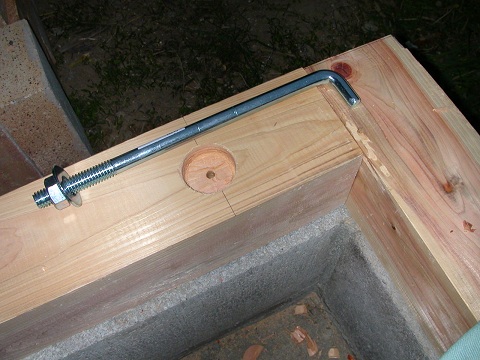

5(平成19年11月4日)土台アンカー用ホゾ穴切

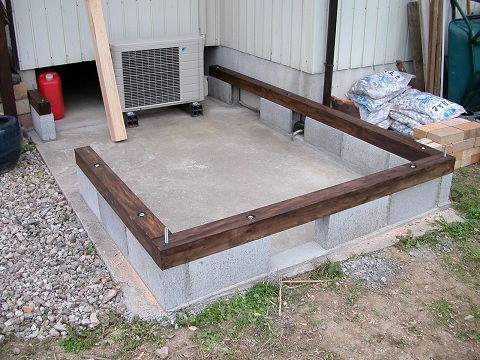

6(平成19年11月5日)土台完成。但し、基礎へ未連結

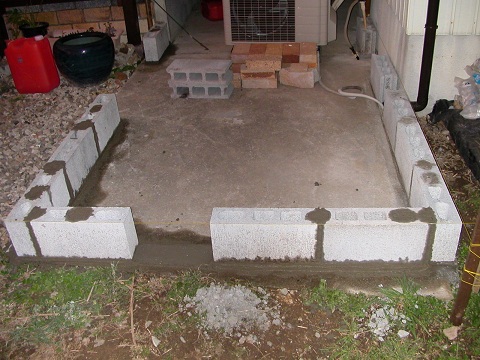

3(平成19年10月31日)縄張と1面(右)基礎工事完了

4(平成19年11月2日)基礎完成直角とレベルが大変だった

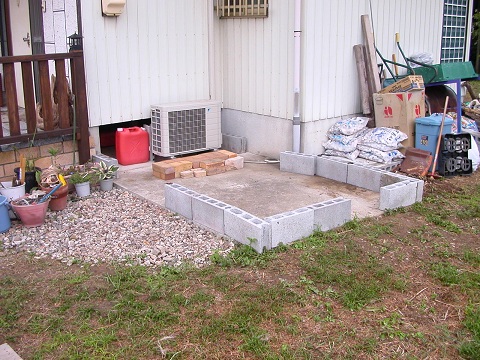

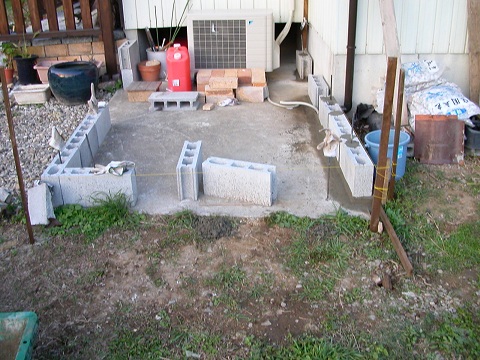

1(平成19年10月3日)位置決。いよいよ玄関横に物入小屋製作着手

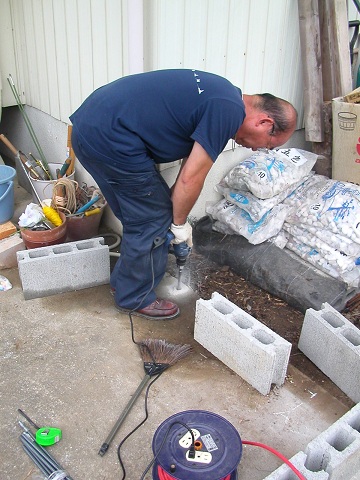

2(平成19年10月3日)アンカー打。またまた井上さん大活躍

上へ
