![]() 17(平成23年11月27日)埋め戻して完成だっ |
|
---|---|

![]() 15(平成23年11月27日) |

![]() 7段目(最終)積み終えた |

![]() 13(平成23年11月25日)3段まで積んだ |

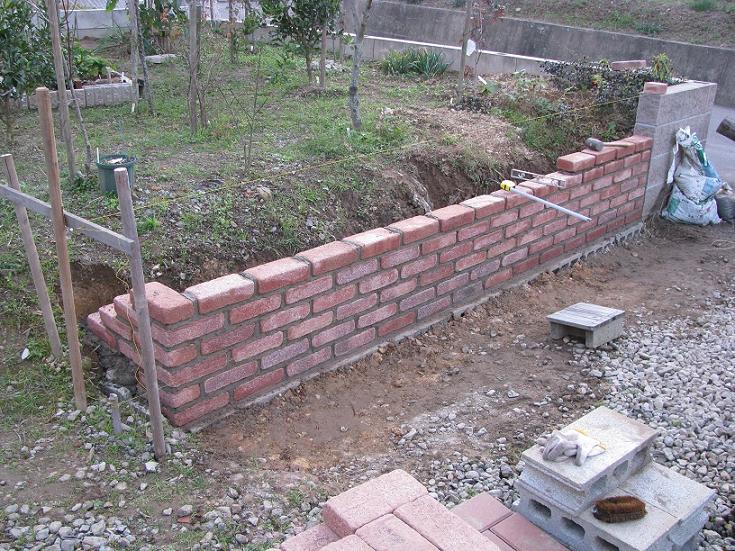

![]() 14(平成23年11月26日)6段まで積み,7段目(最終)開始 |

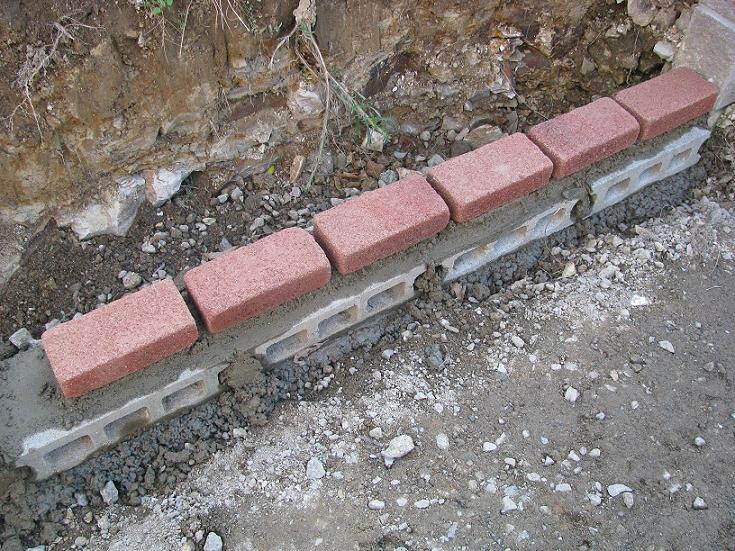

![]() 11(平成23年11月24日)レンガ1段目積み始める |

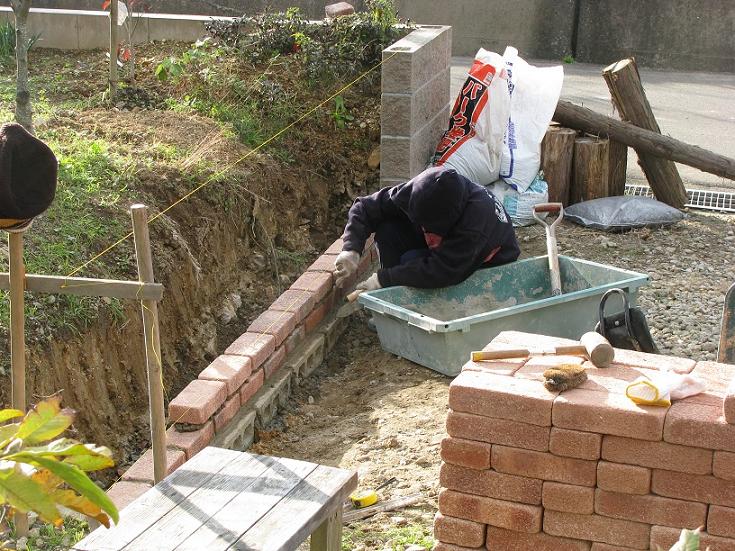

![]() 12(平成23年11月25日)目地担当奮闘 |
---|---|

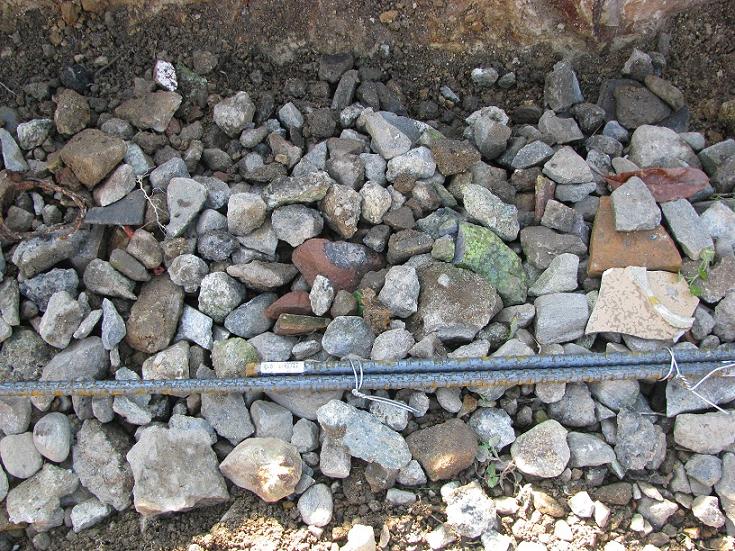

![]() 9(平成23年11月24日)鉄筋を置き、 |

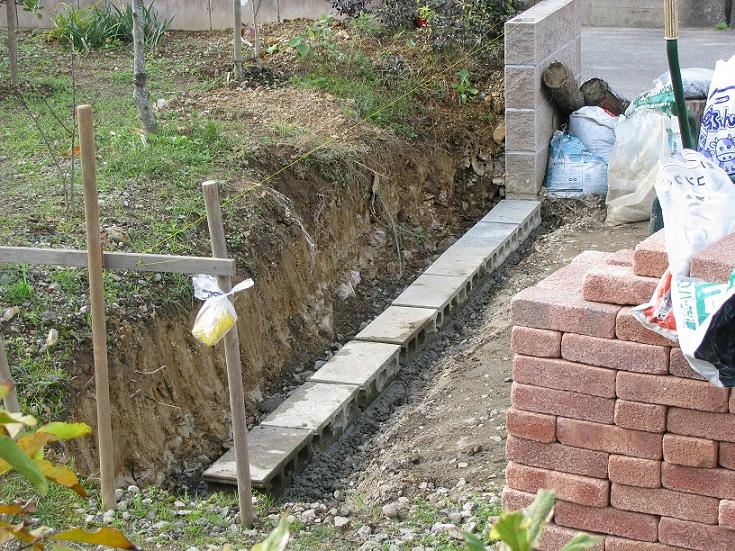

![]() 10(平成23年11月24日)コンクリを流し、ブロックでベースを作り、 |

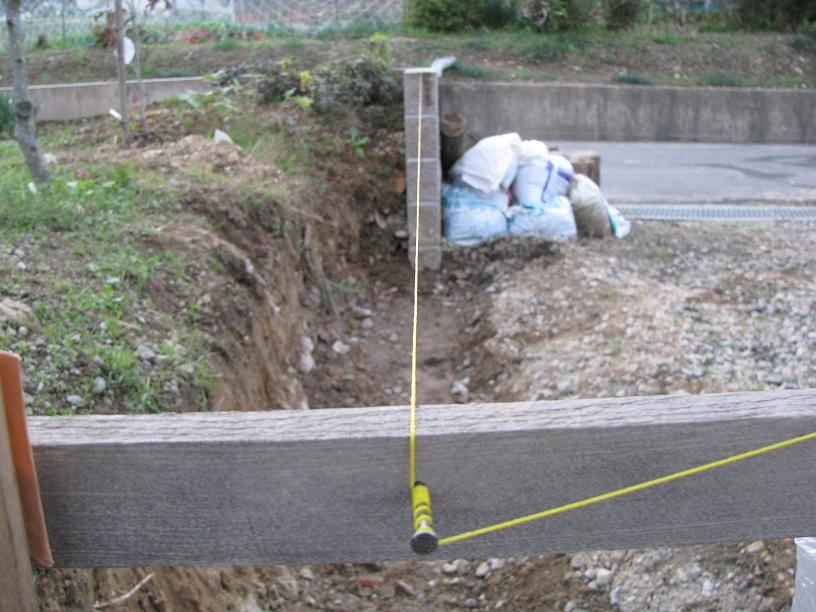

![]() 7(平成23年11月21日)遣方 |

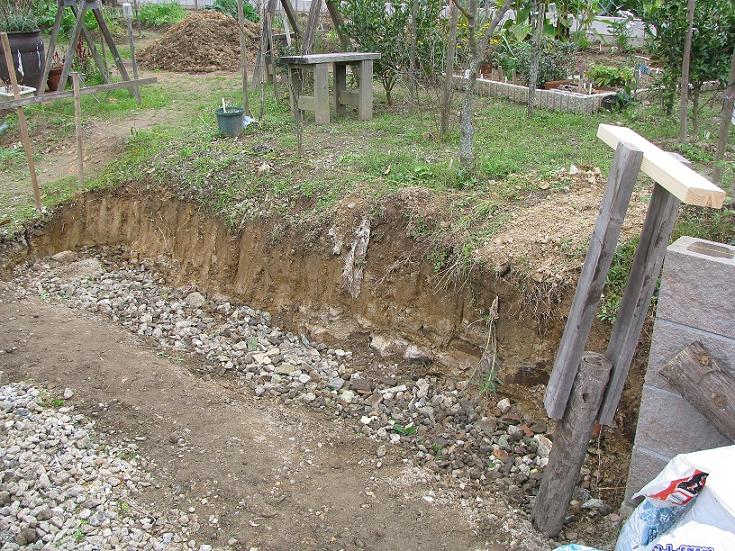

![]() 8(平成23年11月23日)ぐリ石設置 |
---|---|

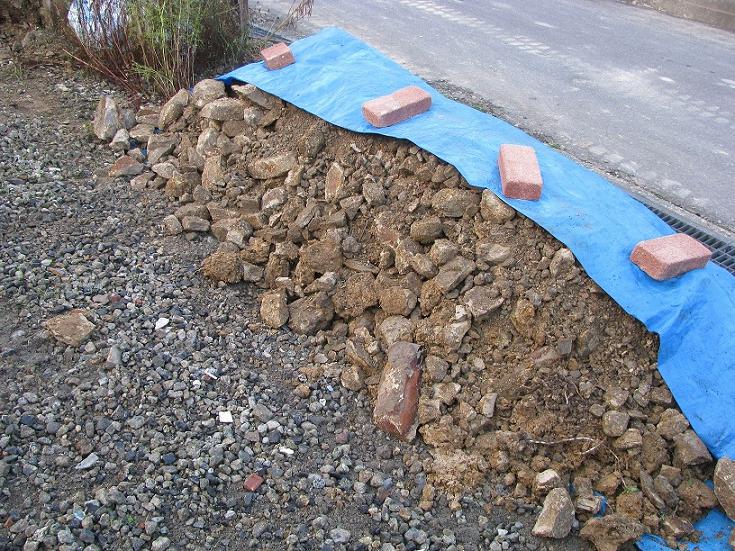

![]() 5(平成23年11月20日)お隣に助けて頂き、残土を |

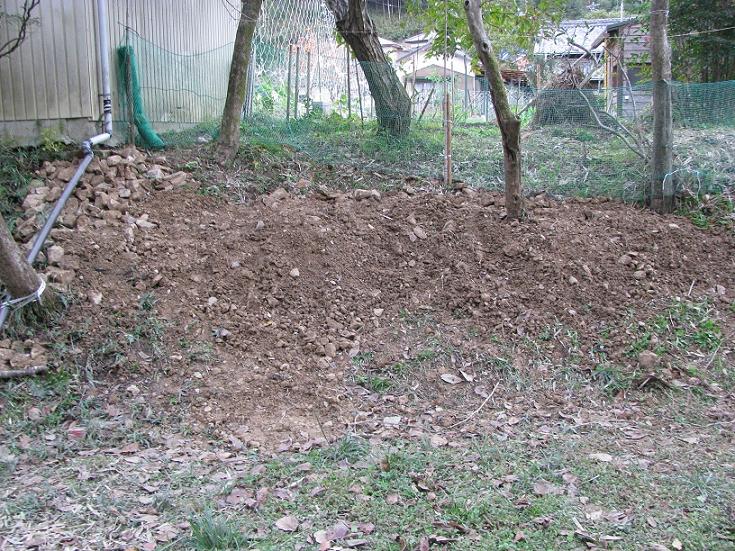

![]() 6(平成23年11月20日)東斜面に移動 |

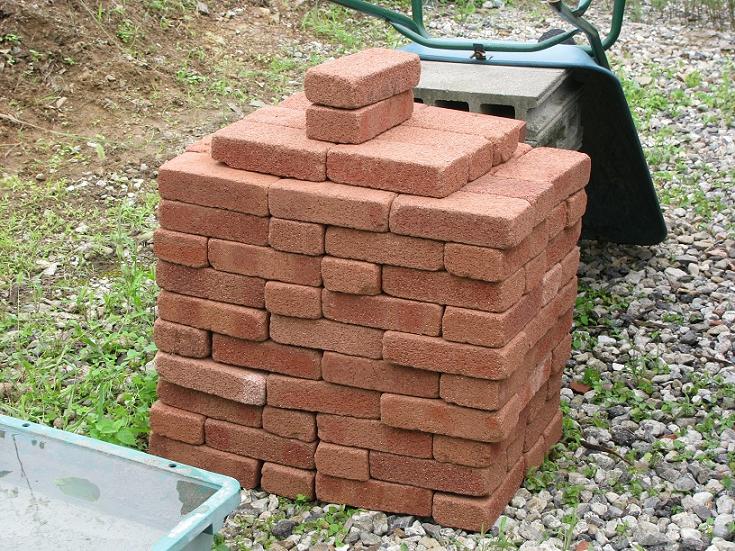

![]() 3(平成23年4月22日)バローでレンガ120個×88円=10,560円 |

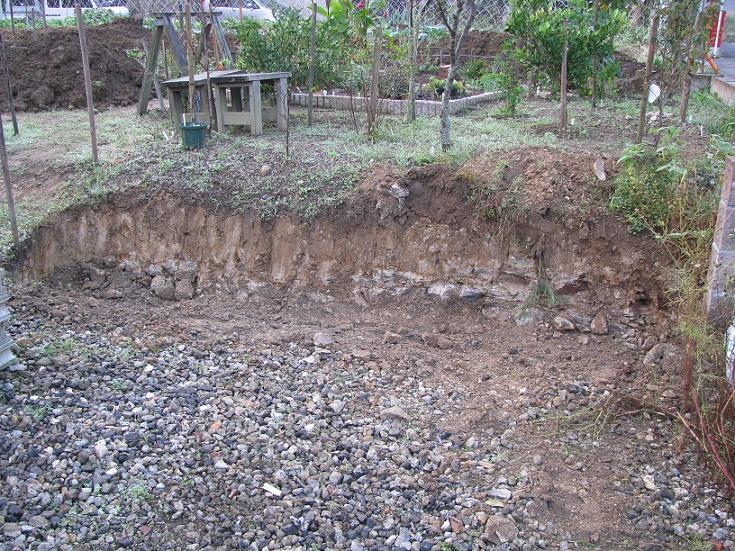

![]() 4(平成23年11月3日)岩盤が出て、掘削を業者に依頼 |

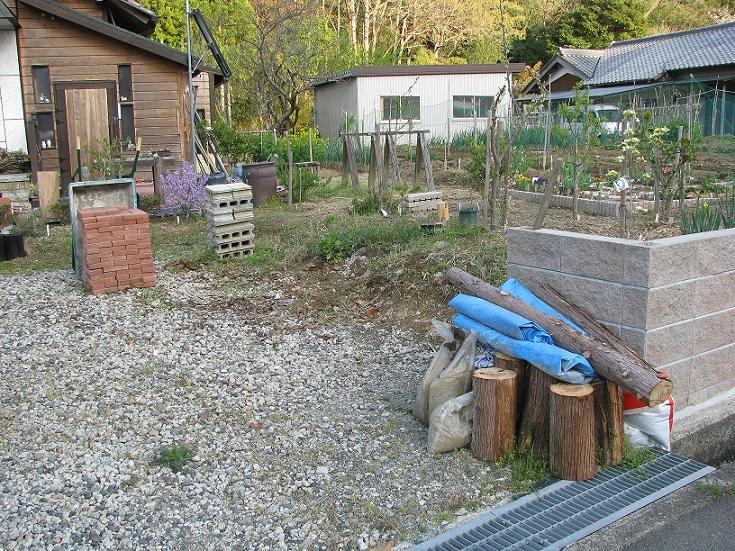

![]() 1(平成23年4月20日)原状 |

![]() 2(平成23年4月21日)約120個レンガ積み計画 |
